Batter

Ingénierie de soutènement

Voiles
par Passes

Soutènement vertical par bataches en béton projeté.
Rigueur d’exécution. Maîtrise totale des déplacements.

≤ 1,50 m
Hauteur par passe
2 – 4 cm
Tolérance déplacement
G2 → G4
Missions géotechniques
J0
Béton projeté le jour même

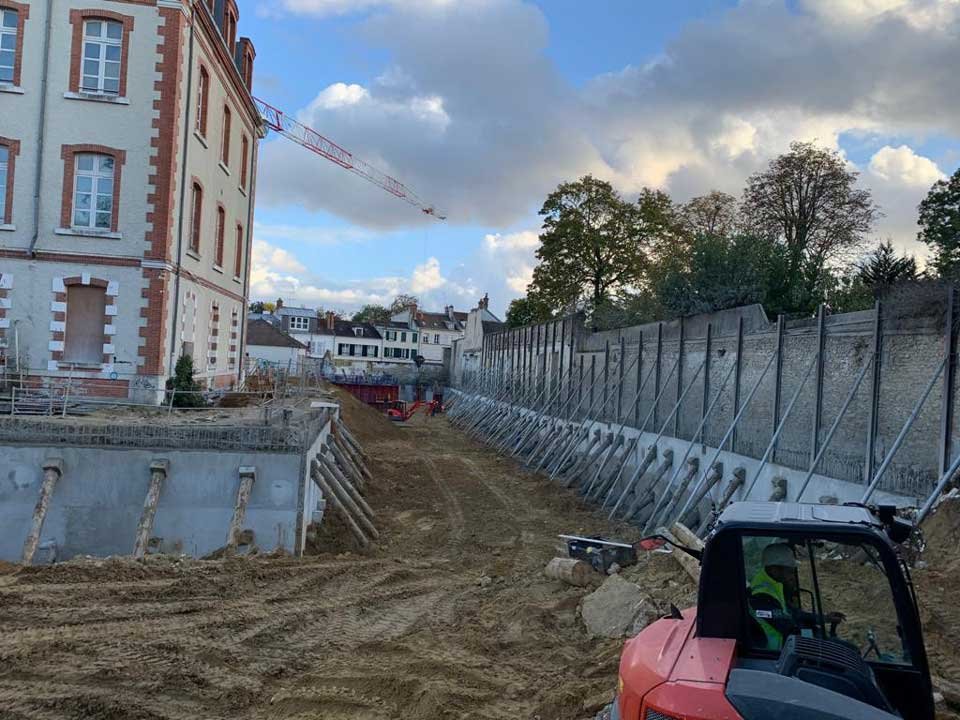

Béton projeté — voile par passes
Béton projeté / Shotcrete
Technique

La méthode
par bataches

Excavation séquentielle en tranches horizontales successives de 1,50 m maximum, avec ferraillage et projection de béton dans la même journée. Zéro délai entre excavation et protection.

  • Décompression du terrain strictement contrôlée à chaque passe
  • Béton projeté par voie sèche ou humide selon les conditions
  • Compatible avec les chantiers urbains à forte contrainte riveraine
  • Études géotechniques G2, G3, G4 intégrées au process
Phases du service

4 étapes. Pas une de moins.

01

Étude géotechnique

Missions G2, G3 et G4 — cohésion du sol, risques hydriques, conception du système de drainage.

G2 G3 G4
02

Exécution par passes

Excavation de tranches ≤ 1,50 m. Ferraillage immédiat. Béton projeté dans la même journée, sans exception.

< 1,50 m Shotcrete J0
03

Stabilisation

Pose des bracons et butons, réalisation des semelles, installation des barbacanes pour la gestion des eaux.

Bracons Semelles Barbacanes
04

Contrôle & sécurité

Auscultation continue des déplacements, réunion de coordination obligatoire avant chaque phase d’excavation.

2–4 cm Auscultation
!

Surveillance permanente des déplacements

Aucune passe ne démarre sans réunion de coordination préalable. Les déplacements sont mesurés et enregistrés après chaque batache. Tolérance maximale : 2 à 4 cm.

2–4 cm
Déplacement max. toléré
Séquence d’exécution

Une passe. Cinq actions.

Étape 01

Coordination

Réunion obligatoire — géotechnicien, chef de chantier, maître d’œuvre. Validation des cotes et tolérances.

Étape 02

Excavation

Tranche horizontale ≤ 1,50 m. Mécanique ou manuelle selon configuration. Critère absolu de sécurité.

Étape 03

Ferraillage

Treillis soudés ou armatures sur mesure, fixés contre la paroi selon les prescriptions bureau d’études.

Étape 04

Béton projeté

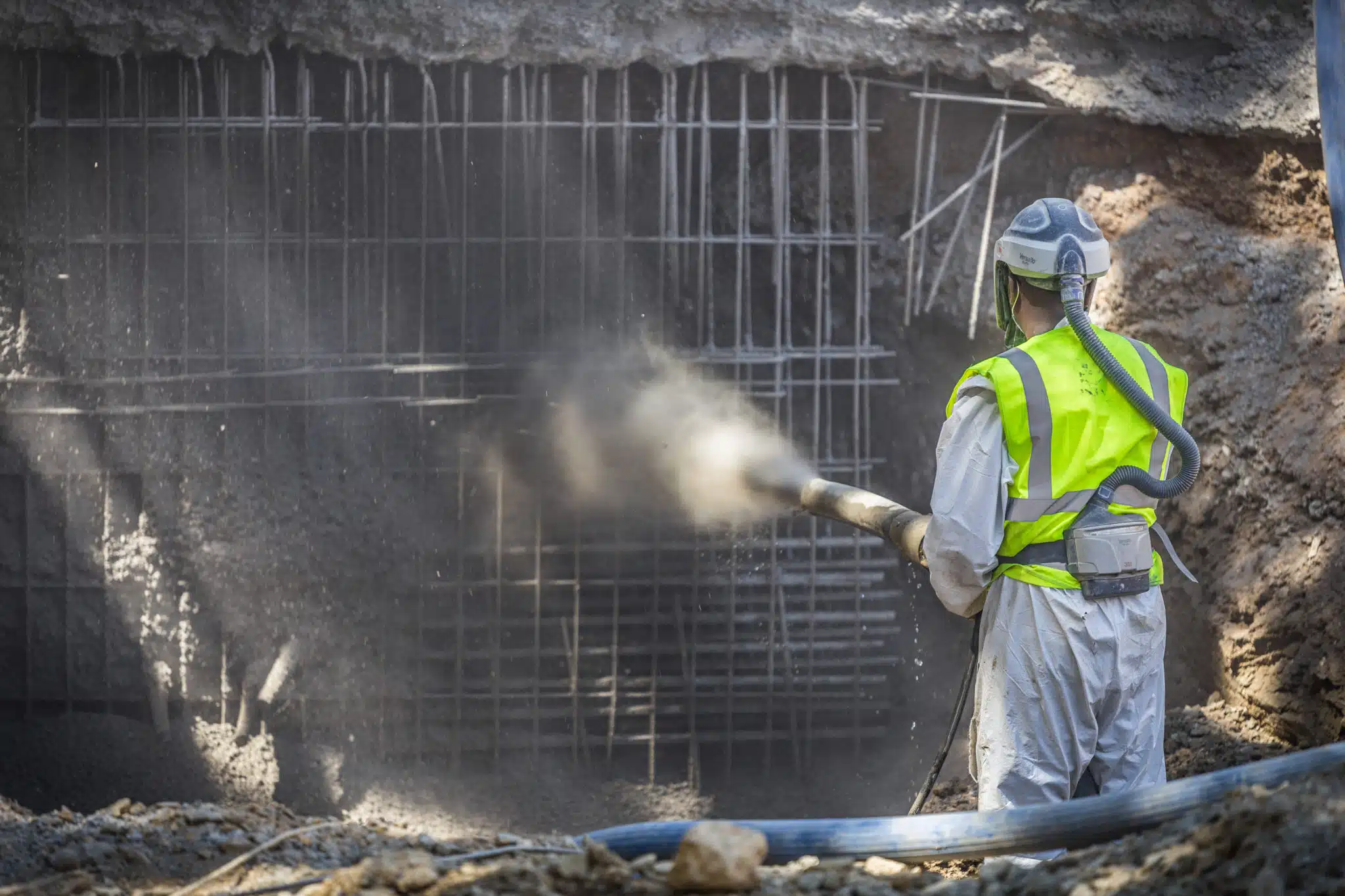

Application J0. Épaisseur 10–20 cm contrôlée par témoins et carottages. Voie sèche ou humide.

Étape 05

Auscultation

Mesures topographiques après chaque passe. Déplacements < 4 cm → passe suivante. Au-delà → mesures conservatoires.

≤ 1,50 m
Hauteur max. par passe
10–20 cm
Épaisseur béton projeté
2–4 cm
Déplacement toléré
24 h
Délai max. excavation → béton
Chantiers

Réalisations

Nos clients

À qui s’adresse ce service ?

Particuliers — B2C

Propriétaires & Maîtres d’ouvrage

Terrain en pente, mur de clôture instable, projet d’extension ? Batter sécurise votre ouvrage de A à Z, avec une communication directe et sans surprises.

  • Diagnostic géotechnique inclus
  • Devis détaillé avant tout engagement
  • Suivi de chantier et rapports réguliers
  • Garanties décennales et assurances pro
Demander un devis
Professionnels — B2B

Architectes, BET & Constructeurs

Sous-traitance spécialisée soutènement pour vos opérations de construction neuve, réhabilitation ou aménagement urbain. Réponse DCE/CCTP en 48h.

  • Réponse aux appels d’offres publics et privés
  • Plans d’exécution et notes de calcul fournis
  • Certifications et agréments sur demande
  • Partenariat géotechniciens agréés NF-P94
Soumettre un dossier
